Túnel de Chipping Warden
La apertura de la carretera A361 sobre el túnel “verde” de Chipping Warden marca un avance decisivo en el desarrollo ferroviario británico. Con una extensión de 2,5 km y una estructura prefabricada en forma de “M”, el túnel es un referente en las técnicas cut and cover de bajo impacto ambiental.

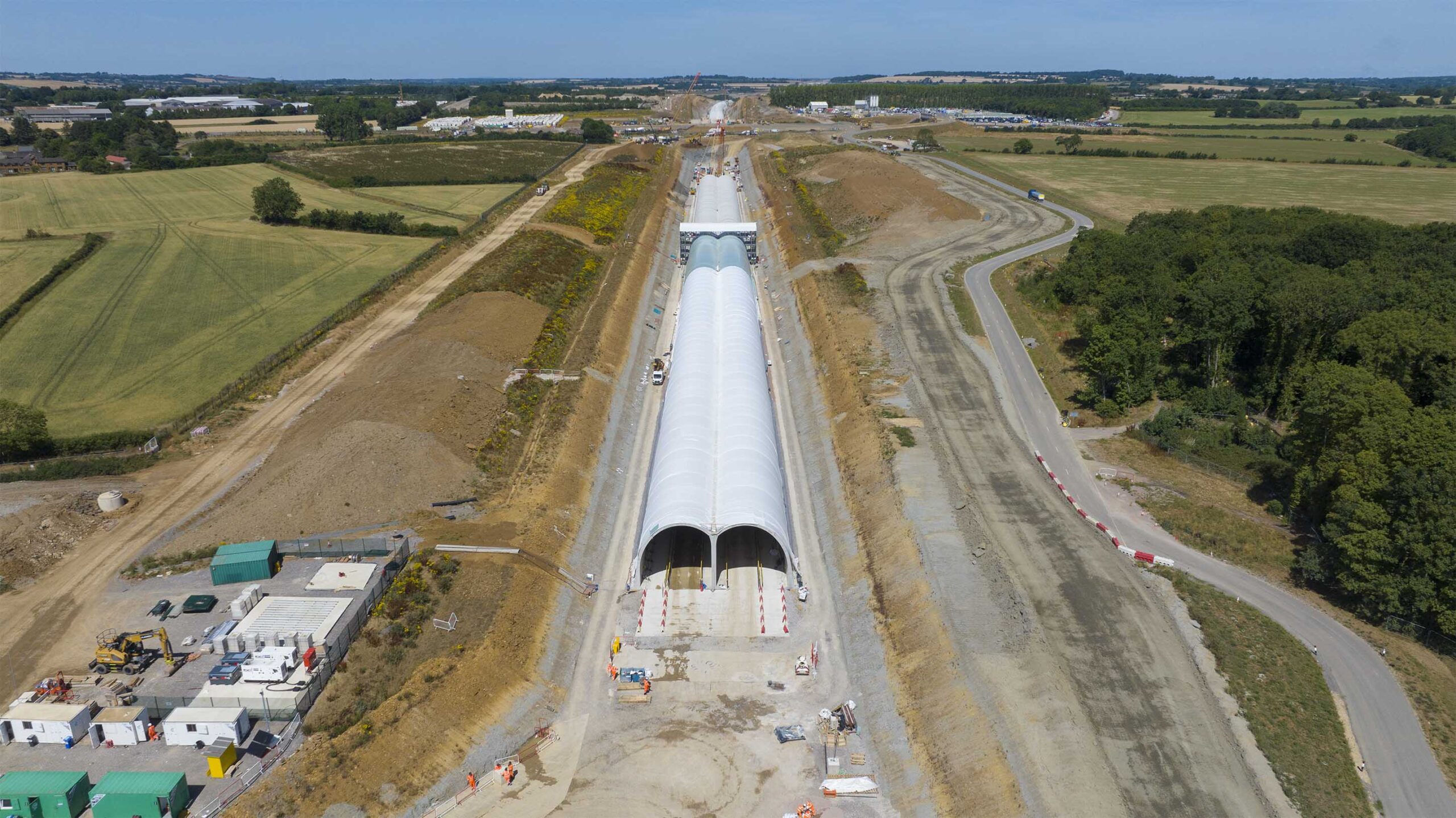

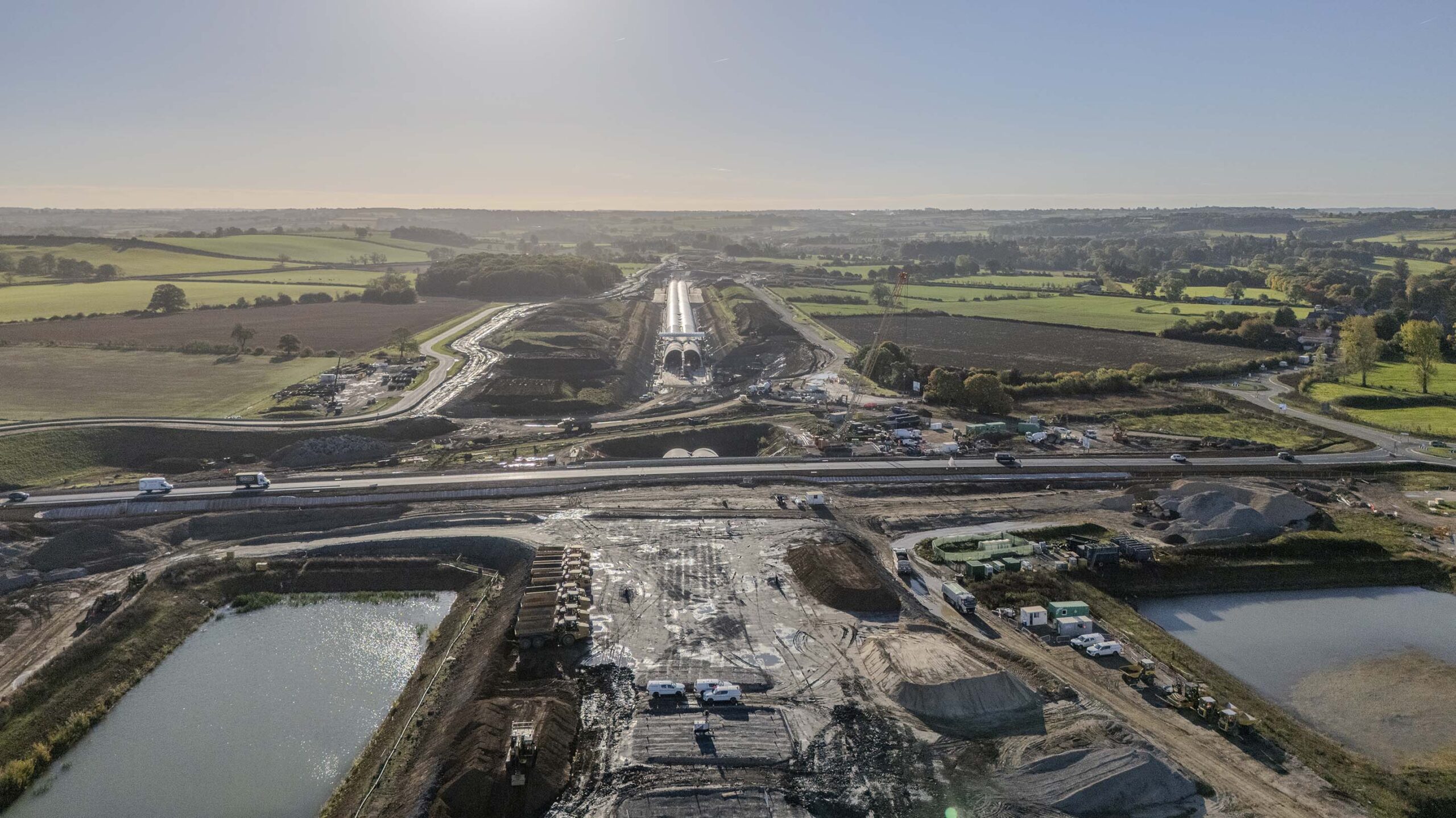

El desarrollo ferroviario británico alcanzó un nuevo hito con la apertura definitiva de la carretera A361 sobre el túnel “verde” de Chipping Warden, en West Northamptonshire. Este avance marca una etapa crucial, ya que permite la unión estructural de las dos secciones construidas hasta el momento de uno de los túneles cut and cover más extensos del programa, concebido para integrarse al paisaje mediante una cubierta vegetal responsable de reducir el impacto visual y atenuar el ruido generado por el tráfico ferroviario.

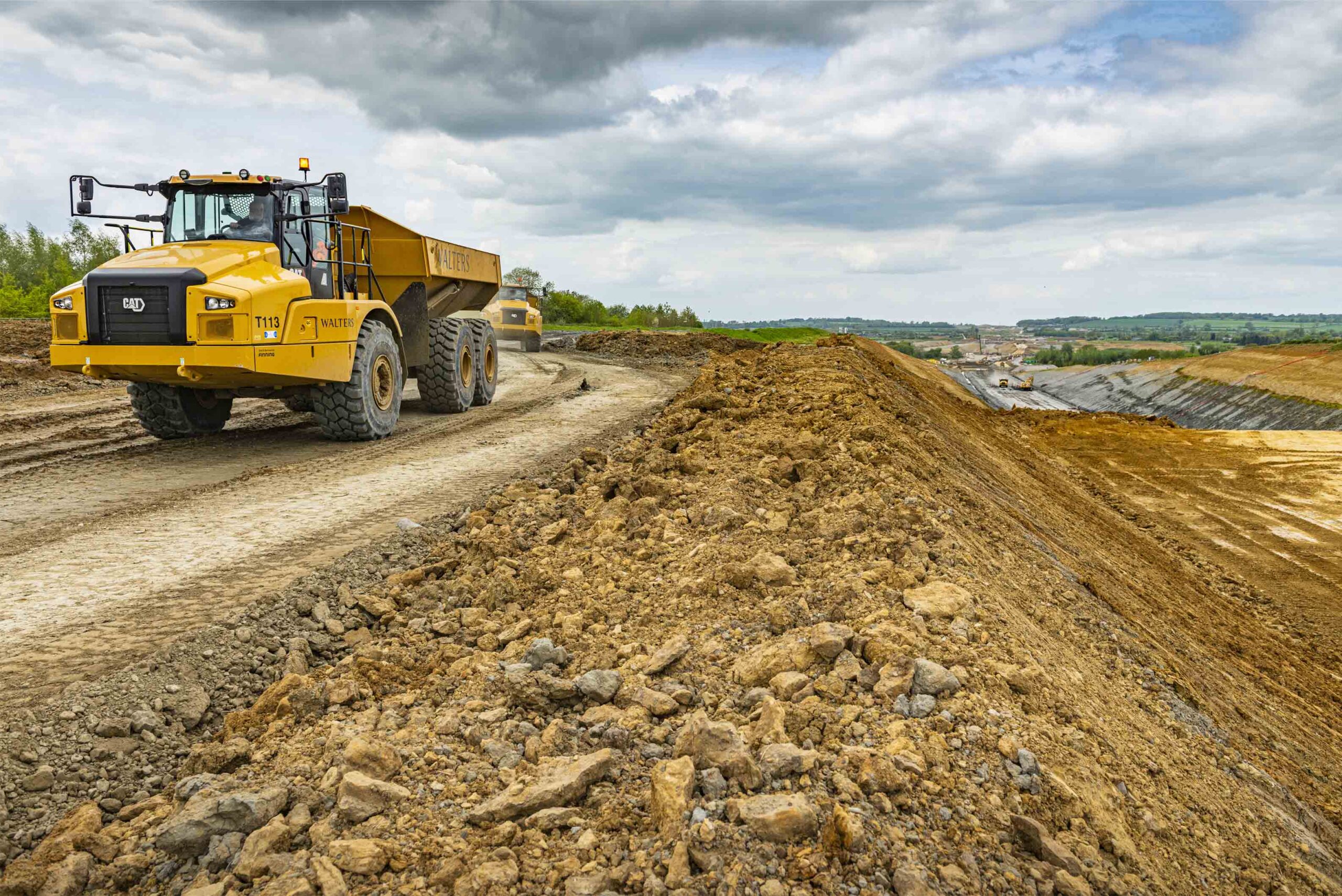

El túnel, de 2,5 kilómetros de longitud, se ejecuta en una trinchera excavada a poca profundidad, sobre la cual se restituye el terreno una vez concluida la estructura principal. Este método constructivo no solo permite minimizar la alteración topográfica sino también generar una barrera acústica natural.

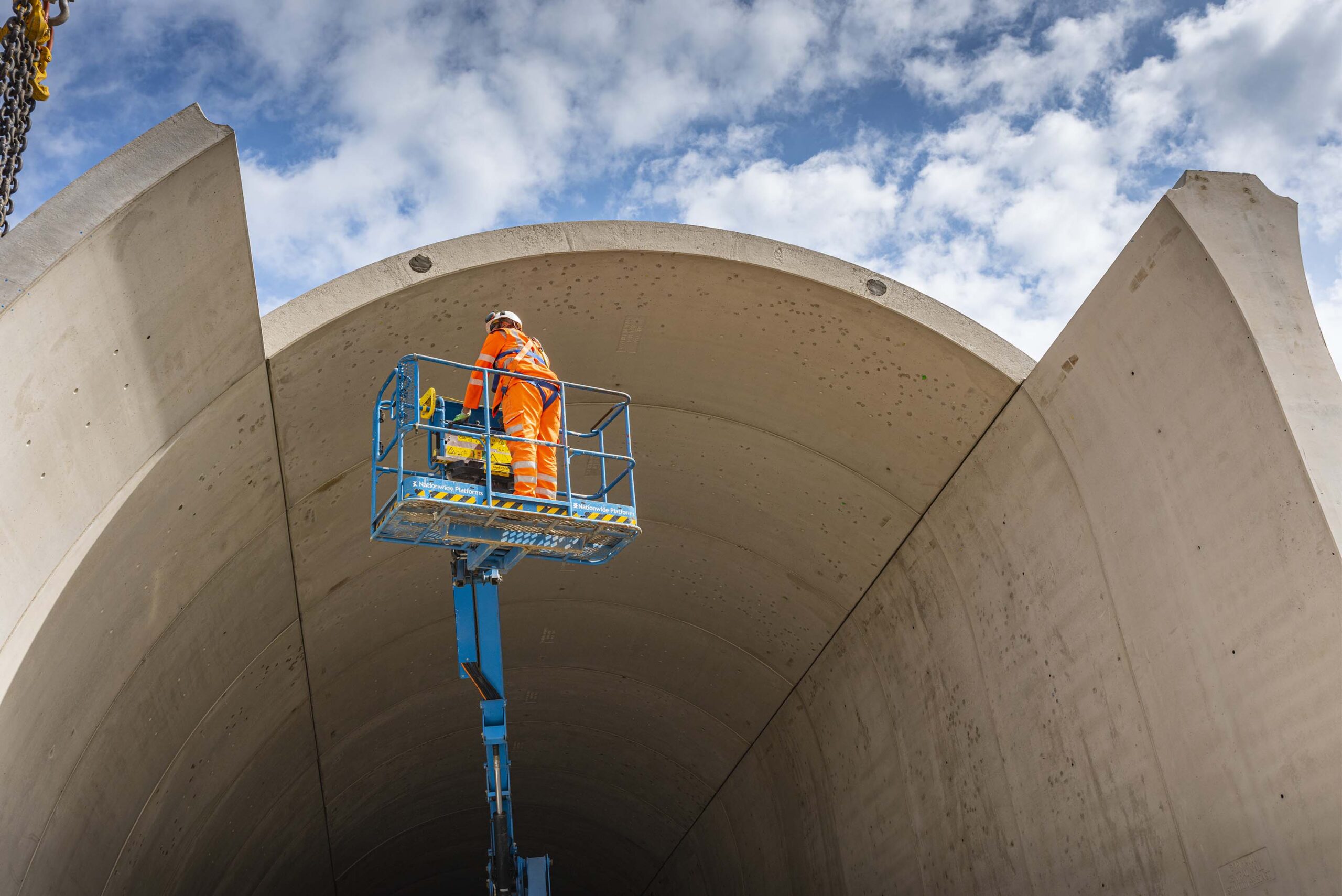

La configuración estructural presenta una sección en forma de “M”, con dos galerías simétricas e independientes —una para cada sentido de circulación— conectadas en la base mediante una losa común. Cada galería está conformada por cinco segmentos prefabricados de hormigón armado, ensamblados in situ mediante juntas selladas y elementos de conexión metálica.

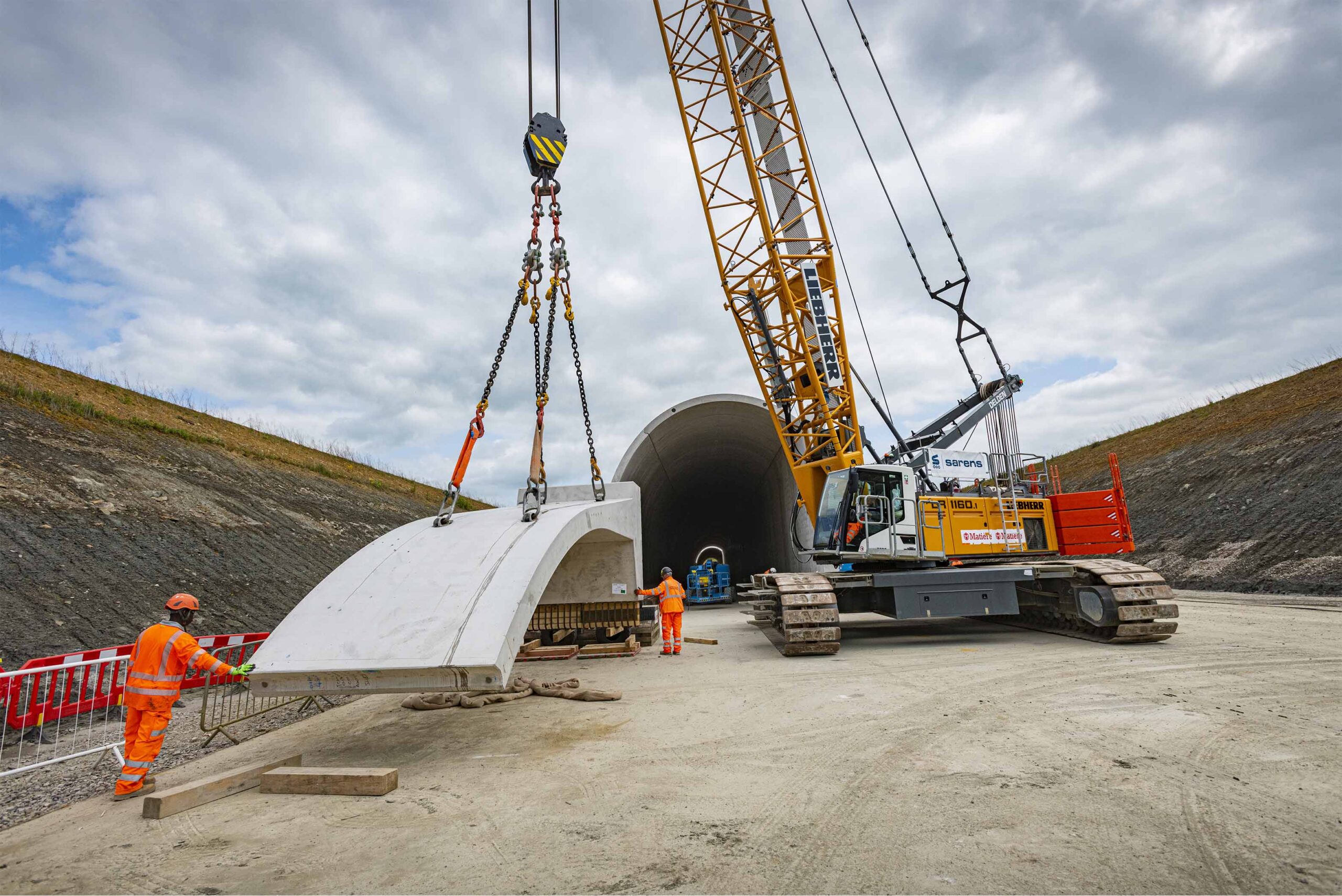

El empleo de segmentos prefabricados delgados fue adoptado por su rapidez de montaje, precisión dimensional y significativa reducción de emisiones de carbono, al requerir un menor volumen de hormigón y optimizar el transporte de materiales. Esta solución, inspirada en los túneles de alta velocidad franceses, implicó trasladar gran parte del trabajo de ejecución desde el sitio hacia plantas industriales, mejorando el control de calidad y la repetitividad del proceso.

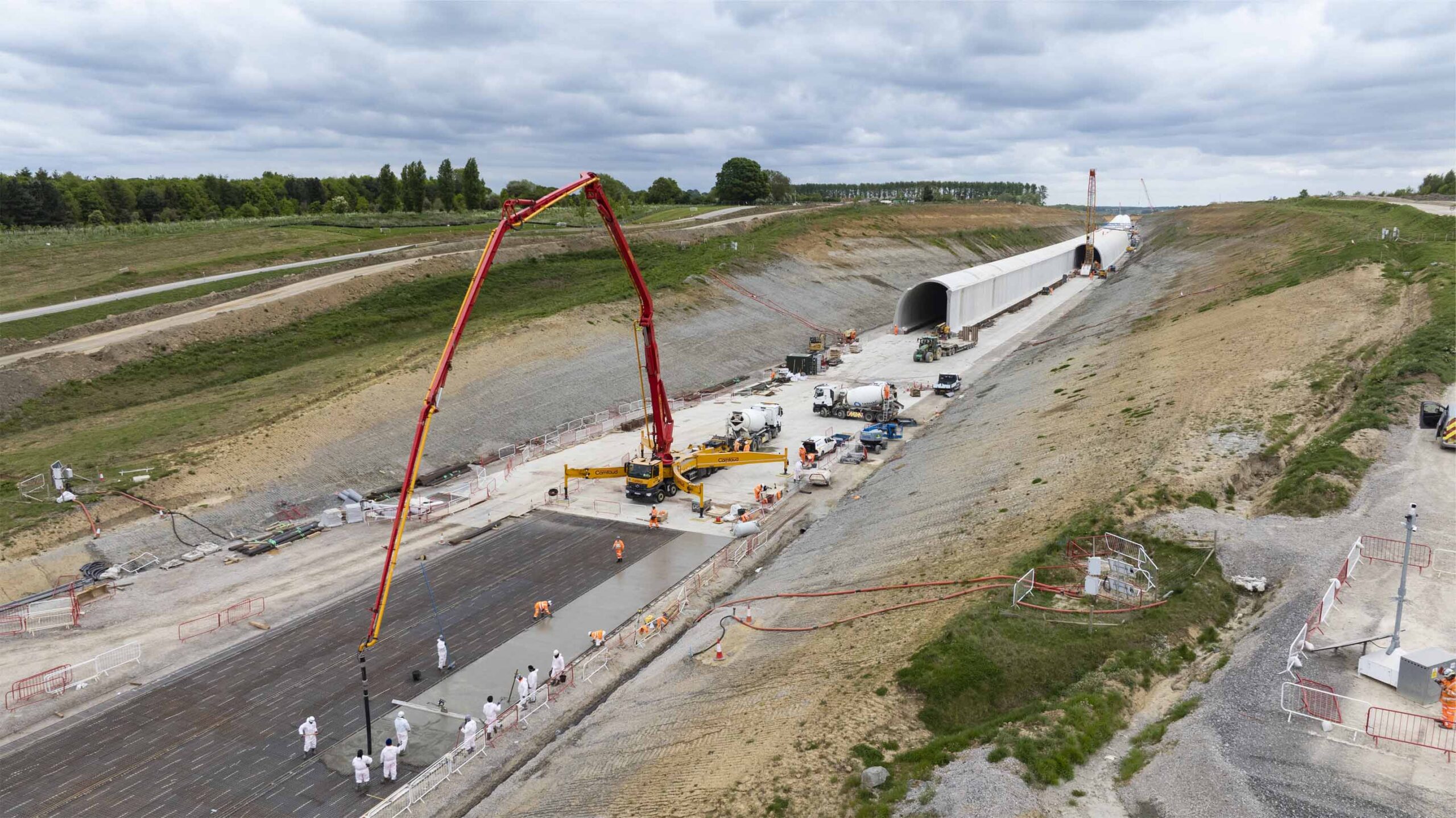

Durante los primeros dos años, el ritmo de instalación fue inferior al esperado, lo que motivó una revisión integral del esquema constructivo. La reorganización de las tareas, la racionalización del flujo de materiales y la introducción de mejoras logísticas y tecnológicas permitieron elevar la productividad de 2 a 5,5 segmentos por día, alcanzando 2,1 km de túnel completamente montados. Este incremento se logró mediante diversas innovaciones: el suministro de armaduras en formato de “roll mat”, que permite desenrollarlas sobre la base de hormigón de limpieza sin operaciones de corte o amarre; la disposición de jaulas de refuerzo prefabricadas para la losa de invertido, duplicando la velocidad de hormigonado; y la modificación del sentido de circulación de los camiones hormigoneros, aspecto el cual redujo los tiempos de espera y permitió un vertido continuo y uniforme.
Otro cambio sustancial radicó en la sustitución del relleno granular superior por una mezcla de hormigón aireado, más liviana y fácil de colocar, capaz de mejorar la homogeneidad del conjunto y reducir la carga sobre los arcos prefabricados. Paralelamente, se construyó un túnel experimental de prueba, donde se ensayaron nuevos procedimientos de montaje, alineación y sellado, así como distintas configuraciones de logística de obra, sin interferir con el avance principal.
Las citadas modificaciones no solo incrementaron la eficiencia, sino también redujeron los puntos de interferencia entre cuadrillas en un entorno de trabajo restringido, mejorando las condiciones de seguridad y garantizando la precisión geométrica de cada tramo. El proceso actual se basa en una secuencia optimizada: excavación del corte, ejecución del hormigón de limpieza, colocación del refuerzo en rollo, ensamble de los módulos prefabricados, vertido de la losa de base e instalación del relleno estructural y del recubrimiento vegetal.
El túnel de Chipping Warden es uno de los cinco túneles verdes diseñados para integrarse al entorno rural mediante cubiertas ajardinadas que reducen la fragmentación del paisaje. Las lecciones técnicas obtenidas en esta obra están siendo aplicadas en los túneles de Wendover y Greatworth, los cuales emplean la misma metodología de prefabricación modular, mientras que otras secciones más cortas —como Copthall, en la periferia de Londres, y Burton Green, en Warwickshire— utilizan una solución de hormigón colado in situ adaptada a sus condiciones geotécnicas locales.

La experiencia de Chipping Warden constituye un ejemplo destacado de ingeniería estructural aplicada a infraestructura ferroviaria de gran escala, donde la estandarización de componentes, la optimización logística y la sostenibilidad material convergen en un modelo constructivo de alta eficiencia.
El avance logrado en cuanto a productividad y calidad ofrece un precedente valioso para futuras obras de túneles superficiales en Europa y consolida el enfoque de diseño modular como una estrategia viable para proyectos de transporte de próxima generación.
